بدء تشغيل الجافورة لدى أرامكو: لماذا تهم لحظة «حقل غاز الجافورة السعودية 2026»؟
/ رؤى / مقالات / بدء تشغيل الجافورة لدى أرامكو: لماذا تهم لحظة «حقل غاز الجافورة السعودية 2026»؟

بدء تشغيل الجافورة لدى أرامكو: لماذا تهم لحظة «حقل غاز الجافورة السعودية 2026»؟

نُشر في: 12‏/07‏/2026 | مؤلف: Marketing & Communications

أدخلت Saudi Aramco تطويرها غير التقليدي في الجافورة حيّز التشغيل، في خطوة تمثل تحولاً نوعياً في طريقة تموضع الغاز إلى جانب الخام ضمن استراتيجية الشركة. وقالت وزارة المالية السعودية إن إنتاج المرحلة الأولى بدأ في 2025، فيما أفادت Argus بأن معدل التشغيل عند الانطلاقة بلغ 450mn ft³/d، وهو ما وصفته الوزارة بأنه يعادل ضعفين ونصف مقارنة بالمستوى الذي ظلت Aramco تتوقعه منذ فترة طويلة. وتصف Argus الجافورة بأنه أكبر حقل غاز غير تقليدي في منطقة الخليج بالشرق الأوسط، وقد قدّمته Aramco على أنه حجر أساس في خطط رفع إنتاج الغاز في السعودية بنسبة 60pc بحلول 2030. ويستند حجم الحقل إلى تقديرات للاحتياطيات في المكمن وردت عبر مصادر متعددة عند 229 trillion ft³ (6.87 trillion m³) من الغاز الخام و75bn bl من المكثفات.

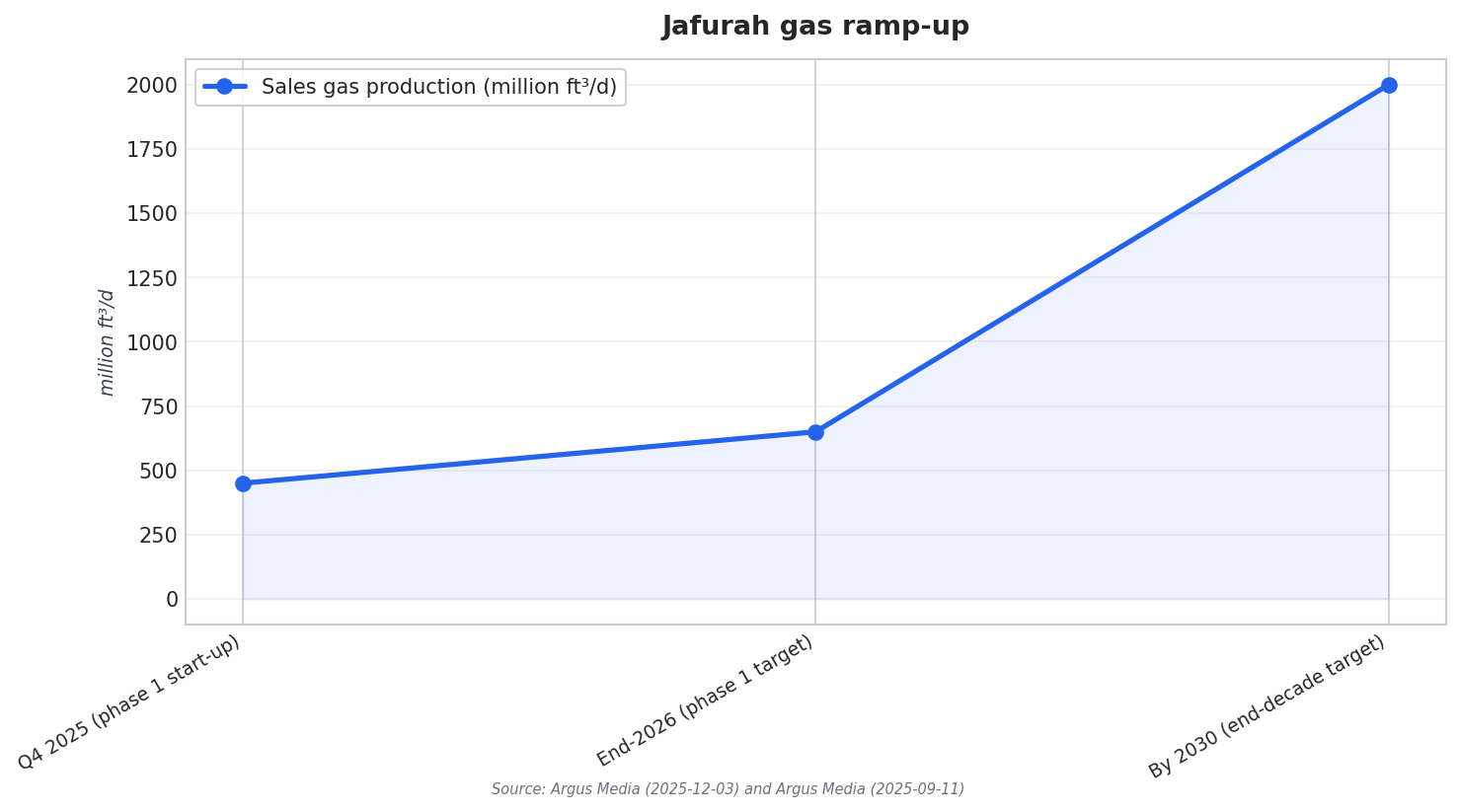

Jafurah gas ramp-up
Jafurah gas ramp-up

ولا تقل أهمية التسارع في المدى القريب عن بدء التشغيل نفسه. فقبل إنتاج أولى كميات الغاز، كانت Aramco قد قالت إن إنتاج الغاز المبيع في المرحلة الأولى سيبدأ عند 200mn ft³/d ثم يرتفع إلى نحو 650mn ft³/d بنهاية 2026، بحسب Argus. وبعد انطلاقة 450mn ft³/d، أشارت Argus إلى أنه من غير الواضح ما إذا كان هذا الأداء الأقوى من المتوقع سيقود إلى رفع مستهدف نهاية 2026، لكن الإرشادات الأصلية تظل المؤشر الأهم لأغراض التخطيط. لذلك فإن سردية «Jafurah gas field Saudi Arabia 2026» لا تتعلق بموعد واحد بقدر ما تتعلق بوتيرة اقتراب المرحلة الأولى من مستوى 650mn ft³/d، وكيف يدعم ذلك أهداف الطاقة المحلية مثل إحلال الوقود السائل في توليد الكهرباء وتعزيز أمن الطاقة، كما ورد في World Oil.

تسييل أصول القطاع الوسيط والبنية التحتية وراء تسارع الإنتاج

يدفع الجافورة أيضاً نحو نموذج جديد للتمويل وملكية البنية التحتية. فقد أفادت كل من Argus وJPT بصفقة «بيع ثم استئجار» بقيمة $11bn تقودها وحدة Global Infrastructure Partners التابعة لـ BlackRock، وتشمل أصولاً في القطاع الوسيط مرتبطة بالجافورة. وتضمنت الصفقة قيام Aramco ببيع حصة 49pc في Jafurah Midstream Gas Company (JMGC) مع الاحتفاظ بملكية 51%، على أن تمتلك JMGC حقوق التطوير والاستخدام لمعمل غاز الجافورة ومنشأة Riyas لفصل سوائل الغاز الطبيعي (NGL) ضمن فترة استئجار عكسي لمدة 20 عاماً. وقالت Argus إن JMGC ستحصل على دفعة تعرفة من Aramco مقابل حقوق حصرية لتسلّم الغاز الخام من الجافورة ومعالجته وتنقيته، وأضافت JPT أن الاتفاق لا يقيّد أحجام إنتاج Aramco.

وبعيداً عن مرافق الحقل، تعمل Aramco على توسيع الشبكة الأوسع لنقل الغاز ومعالجته عبر المملكة. وذكرت Argus أن الشركة تعمل على توسعة المرحلة الثالثة من Master Gas System (MGS)، ما سيرفع الطاقة بمقدار 3.15bn ft³/d لتصل إلى 12.5bn ft³/d بحلول 2028. وتشمل الخطة تركيب 4,000km من خطوط الأنابيب و17 وحدة جديدة لضغط الغاز. ويتماشى هذا التوقيت مع المسار متعدد المراحل للجافورة: إذ أشارت كل من Argus ووزارة المالية السعودية إلى مرحلة ثانية مقررة للدخول في التشغيل في 2027، بما يدعم ارتفاعاً تدريجياً نحو 2bn ft³/d بحلول نهاية العقد. ويجمع هذا التدرّج بين إمدادات المنبع وتسييل أصول القطاع الوسيط وطاقة النظام الوطني ضمن توسعة متكاملة واحدة.

اقرأ أيضًا طفرة أدوية GLP-1 في السعودية: كيف تعيد أدوية فئة أوزيمبيك تشكيل سوق إدارة الوزن بالـ GLP-1 في السعودية

وعلى المستوى الاستراتيجي، يأتي الجافورة ضمن هدف أوسع لزيادة طاقة إنتاج الغاز بحلول نهاية العقد، مقارنة بخط أساس لعام 2021 عند 9.2bn ft³/d وفق ما نقلته Argus. وقالت Argus إن نمو «أكثر من 60pc» يعني إنتاجاً لا يقل عن نحو 14.72bn ft³/d بحلول 2030، بينما وصفت تحديثات أخرى لـ Argus طموحاً يبلغ «أكثر من 80pc»، ما يشير أيضاً إلى حد أدنى يقارب 14.7bn ft³/d بحلول 2030، على أن يوفّر الجافورة أكثر من ثلث الزيادة. وبحلول 2030، يُتوقع أن يوفّر الجافورة ما يصل إلى 2 Bscfd من الغاز المبيع و420 MMscfd من الإيثان ونحو 630,000 bpd من السوائل عالية القيمة، وفقاً لـ Reuters وWorld Oil. كما نقلت World Oil تقدير Aramco بأن الزيادات الإضافية في أحجام الغاز قد تولّد $12bn-$15bn من التدفقات النقدية التشغيلية الإضافية بحلول 2030، تبعاً لظروف السوق.

متى بدأت Aramco الإنتاج من المرحلة الأولى في الجافورة؟

قالت وزارة المالية السعودية إن إنتاج المرحلة الأولى بدأ في 2025، وأكدت Aramco لاحقاً أن أول إنتاج لغاز السجيل بدأ في ديسمبر 2025.

ما مستوى الإنتاج الذي انطلقت به المرحلة الأولى، وفقاً لوزارة المالية السعودية؟

أفادت Argus بأن الوزارة قالت إن الإنتاج بدأ عند 450mn ft³/d، ووصفت ذلك بأنه يعادل ضعفين ونصف معدل الإنتاج الذي كانت Aramco تتوقعه منذ فترة طويلة.

ما مستهدف Aramco للغاز المبيع بنهاية 2026 للمرحلة الأولى من الجافورة؟

قالت Aramco سابقاً إنها تتوقع رفع إنتاج الغاز المبيع في المرحلة الأولى إلى 650mn ft³/d بحلول نهاية 2026.

كيف يشكل حقل غاز الجافورة في السعودية ملامح توقعات 2026؟

ينصب التركيز في 2026 على التسارع للوصول إلى مستهدف المرحلة الأولى عند 650mn ft³/d بنهاية العام، بعد بدء التشغيل عند 450mn ft³/d في 2025، مع دعم أهداف التحول عن الوقود محلياً وتعزيز أمن الطاقة.

ما الأحجام المتوقعة من الجافورة بحلول 2030؟

بحلول 2030، تشير المصادر إلى مستهدفات تصل إلى 2 Bscfd من الغاز المبيع، ونحو 420 MMscfd من الإيثان، وحوالي 630,000 bpd من السوائل المصاحبة (NGLs/condensate).
