عشرون غيغاواط وما زال الرقم يرتفع: محطة قدرة الطاقة المتجددة في السعودية لعام 2026 وفرص المقاولين
/ رؤى / مقالات / عشرون غيغاواط وما زال الرقم يرتفع: محطة قدرة الطاقة المتجددة في السعودية لعام 2026 وفرص المقاولين

عشرون غيغاواط وما زال الرقم يرتفع: محطة قدرة الطاقة المتجددة في السعودية لعام 2026 وفرص المقاولين

نُشر في: 17‏/08‏/2026 | مؤلف: Marketing & Communications

انتقل تحول الطاقة في السعودية من الطموح إلى التنفيذ، لكن الأرقام توضّح لماذا يُعد عام 2026 عاماً مفصلياً على مستوى التسليم. فـ Vision 2030 تحدد هدفاً إجمالياً لقدرات الطاقة المتجددة بنحو 130 GW، ضمن إطار يهدف إلى أن تأتي 50% من الكهرباء من مصادر متجددة بحلول 2030. ومع ذلك، تُوصَف القدرة التشغيلية في مطلع 2026 بأنها أقرب إلى 12 GW، فيما تُذكر القدرة المتجددة المتصلة بالشبكة عند 12.3 GW. وفي الوقت نفسه، تجاوزت القدرة التراكمية الممنوحة ضمن PPAs الموقعة 47 GW، بما في ذلك رقم يتجاوز 47.7 GW من PPAs وقعتها SPPC بحلول أوائل 2026. هذا الفارق بين الأحجام المتعاقد عليها والأصول العاملة على الشبكة هو النقطة التي يصبح فيها الجدول الزمني وقدرة EPC وسلاسل الإمداد عوامل حاسمة.

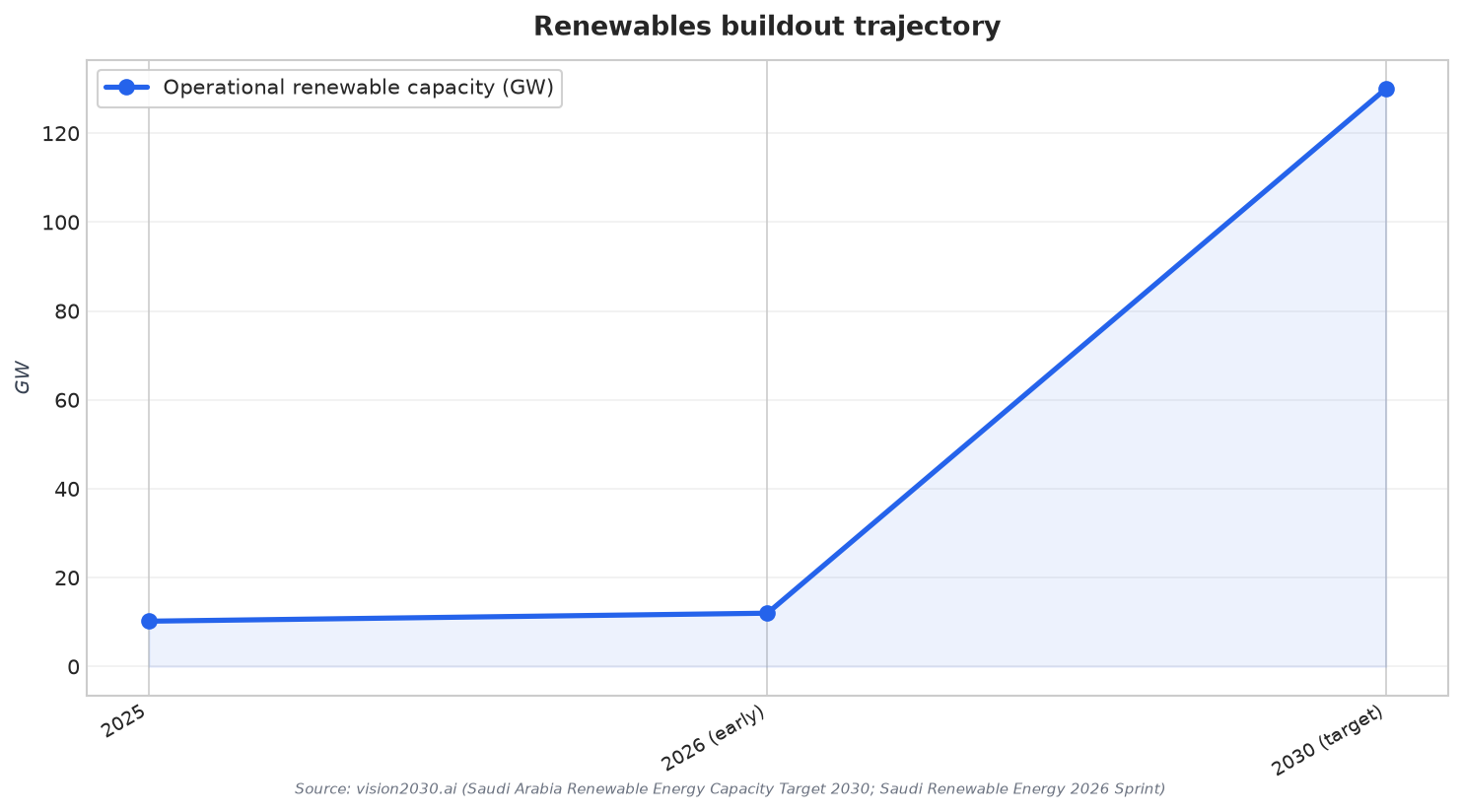

Renewables buildout trajectory
Renewables buildout trajectory

زخم المشتريات هو المحفّز الأقوى على المدى القريب. تخطط Saudi Power Procurement Company لترسية ما يقارب 14 GW من القدرات المتجددة الجديدة في 2026 عبر مناقصات الجولة 7 ضمن National Renewable Energy Program ومسارات موازية. وبنهاية 2025، كانت السعودية قد طرحت مناقصات تراكمية بقدرة 64 GW، منها 20.6 GW تم طرحها في 2025 وحده، مع توقع أن تصل التخصيصات التراكمية إلى 17.1 GW بحلول أواخر 2025 في سياق خط مزادات المشاريع. كما تقدّر Mordor Intelligence حجم سوق الطاقة المتجددة في السعودية في 2026 عند 15.06 GW، مرتفعاً من 10.90 GW في 2025. وفي مرحلة التأهيل للجولة 7، تمت الموافقة على 22 شركة للتقدم بعطاءات مشاريع الطاقة الشمسية الكهروضوئية، من بينها Masdar وEDF وTotalEnergies وMarubeni وENGIE وSembcorp وAlfanar وSaudi Electricity Company، ما يعزز أن قدرات التنفيذ التنافسية يتم تجميعها على نطاق واسع.

أين يحقق المقاولون مكاسبهم: حزم الشبكة والتخزين وحلول تعزيز الاعتمادية

لم يعد عنق الزجاجة مقتصراً على التوليد؛ بل أصبح في التكامل مع الشبكة. تُذكر مشاريع تخزين الطاقة بالبطاريات بإجمالي 30 GWh ضمن خط المشاريع، مع 8 GWh متصلة بالفعل، ما يبرز التحول نحو تعزيز الاعتمادية وخدمات الشبكة. وتقدّر IndexBox أن الاستخدامات على مستوى المرافق العامة وتكامل الطاقة المتجددة تمثل 65–75% من إجمالي الطلب على سعة البطاريات في 2026، ما يربط فرص المقاولين بنطاقات مثل حاويات BESS، وأنظمة تحويل القدرة، وأعمال balance-of-plant. ويشكّل توسع الشبكة محوراً ثانياً. فقد التزمت Saudi Electricity Company بضخ USD 126 billion حتى 2030 لمحطات فرعية بجهد 380-kilovolt و12,000 kilometers من خطوط الجهد العالي لدمج تجمعات الطاقة المتجددة في الشمال والشرق. وبالنسبة لشركات EPC والمقاولين المتخصصين من الباطن، يترجم ذلك إلى حزم لمحطات التحويل، وخطوط النقل، وأنظمة الحماية والتحكم، وأعمال الاختبارات والتشغيل (commissioning) التي تفتح الطريق لربط قدرات متجددة موجودة بالفعل ضمن PPAs.

كما تضاعف مشاريع الطاقة والصناعة الكبرى الحاجة إلى الانتقال من الترسية إلى كهرباء مُسلَّمة فعلياً. يُذكر أن مصنع الهيدروجين الأخضر في Oxagon التابع لـ NEOM قد وصل إلى 80% من الإنجاز، وتشير تغطية إنشائية منفصلة إلى أنه بلغ 80% في 2025 ويتطلب أربعة غيغاواط من مصادر متجددة مخصصة، ما يخلق حزم أعمال لاحقة للمحطات الفرعية وخطوط النقل. هذا النوع من متطلبات الأحمال المخصصة يعزز المنطق التجاري لتسريع تنفيذ المتجددة وأعمال الشبكة، حتى مع بقاء تحديات تشغيلية. وتسلّط Mordor Intelligence الضوء على خسائر كفاءة الطاقة الشمسية بسبب الغبار بنسبة 15–20% سنوياً، وتشير إلى اختناقات الشبكة في المناطق عالية الاعتماد على الشمس كتحديات قريبة المدى. هذه المعطيات ترفع الطلب على جاهزية التشغيل والصيانة O&M، وتحسين الأداء، وأنظمة التنظيف، وأعمال تعزيز الشبكات التي يستطيع المقاولون تسعيرها وتنفيذها وفق مؤشرات أداء قابلة للقياس.

اقرأ أيضاً العناية الواجبة للاستثمار في التعدين بالسعودية: تجنّب المفاجآت المكلفة قبل الالتزام

على المستوى الاستراتيجي، نحن أمام توسع يمتد لعقد من الزمن عبر قنوات شراء متعددة. يُكلَّف PIF بتطوير 70% من قدرات الطاقة المتجددة عبر ACWA Power وBadeel، بينما تُخصَّص نسبة 30% المتبقية لـ NREP التي تديرها REPDO وSPPC، والتي تتولى طرح مناقصات دولية. ويبلغ إطار القدرات الرسمي لعام 2030 نحو 130 GW، موزعاً على قرابة 58.7 GW من الطاقة الشمسية الكهروضوئية و40 GW من طاقة الرياح، مع بقية القدرات في تقنيات أخرى، وبالتوازي مع 42 GW من توليد جديد بالغاز لاستبدال الحمل الأساسي المعتمد على حرق الخام. ويشير محللون ورد ذكرهم في السياق نفسه إلى أن القدرة التشغيلية بنهاية 2030 قد تقع ضمن نطاق 45 إلى 70 GW. وبالنسبة للشركات التي تتابع Saudi Arabia renewable energy capacity 2026، ففرصة المقاولين واضحة: الفوز بنطاقات متكررة قابلة للتوسع لتحويل الغيغاواطات المطروحة والمتعاقد عليها إلى أصول مُشغَّلة ومستقرة على الشبكة.

ما القدرة التشغيلية للطاقة المتجددة في السعودية مطلع 2026؟

تصف المصادر القدرة التشغيلية للطاقة المتجددة في مطلع 2026 بأنها أقرب إلى 12 GW، مع الإشارة إلى أن القدرة المتجددة المتصلة بالشبكة تبلغ 12.3 GW.

كم قدرة جديدة من الطاقة المتجددة مُخطط لترسيتها في 2026؟

تخطط Saudi Power Procurement Company لترسية ما يقارب 14 GW من قدرة الطاقة المتجددة الجديدة في 2026 عبر مناقصات NREP Round 7 ومسارات شراء موازية.

ما حجم خط المشاريع المتعاقد عليه ضمن PPAs الموقعة؟

تجاوزت القدرة التراكمية الممنوحة ضمن PPAs الموقعة 47 GW، وتُذكر SPPC على أنها وقّعت PPAs تغطي أكثر من 47.7 GW بحلول أوائل 2026.

أي حزم أعمال للمقاولين ترتبط أكثر بالتكامل في 2026؟

يبرز التخزين بالبطاريات وأعمال الشبكة، مع وجود 30 GWh من BESS ضمن خط المشاريع (8 GWh متصلة)، والتزام SEC بضخ USD 126 billion حتى 2030 لمحطات فرعية 380-kV و12,000 km من خطوط الجهد العالي.

ما هدف قدرة الطاقة المتجددة لعام 2030 ضمن Vision 2030؟

يبلغ هدف السعودية لقدرة الطاقة المتجددة في 2030 نحو 130 GW، مع توقع أن توفر المصادر المتجددة 50% من توليد الكهرباء بحلول 2030 ضمن إطار Vision 2030.

حوّل رؤى السوق إلى قرارات أقوى في المملكة العربية السعودية

تحقق من الفرص، وأدر المخاطر، وخصص رأس المال بثقة أكبر بالاعتماد على أدلة سوقية حالية واستشارات استراتيجية عملية.

اتصل بنا اليوم
Download Whitepaper

/ اتصل بنا

دعنا نناقش قرارك القادم في المملكة العربية السعودية



  • لم يتم العثور على نتائج

هذا الموقع محمي بواسطة reCAPTCHA، وتنطبق عليه سياسة الخصوصية و شروط الخدمة الخاصتين بشركة Google.
